Projektbeschreibung

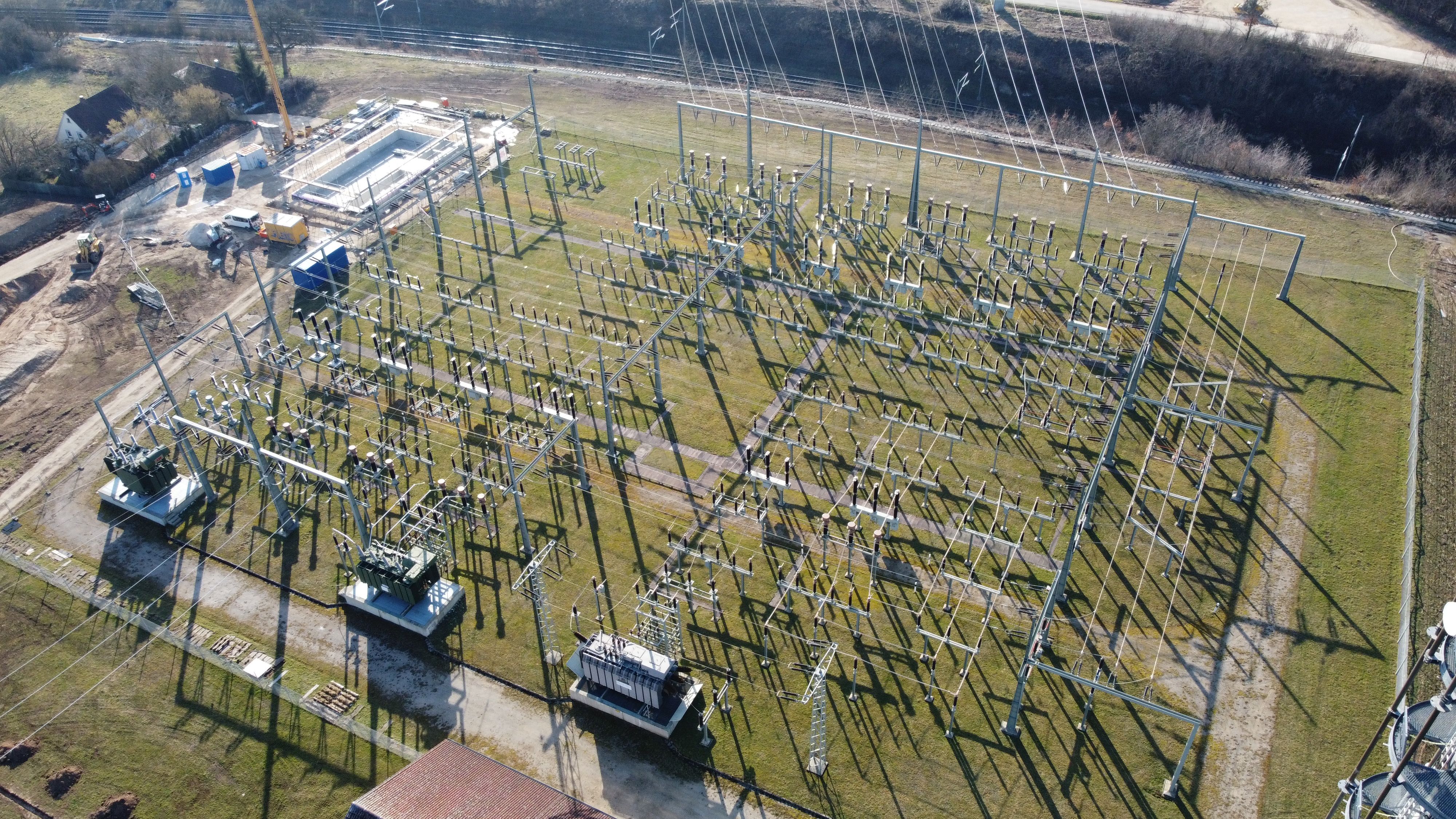

Erweiterung des Umspannwerks Winterschneidbach
Im Bereich Westmittelfranken schreitet die Energiewende sehr dynamisch voran. Die Hochspannungsleitung zwischen Winterschneidbach und Müncherlbach hat sich durch die zahlreichen neuen Solarparks in der Region zu einem der zentralen Netzengpässe bei der N-ERGIE Netz GmbH entwickelt.
Die N-ERGIE Netz GmbH verstärkt das Stromnetz in diesem Bereich besonders deutlich, damit dort zusätzliche Mengen erneuerbarer Energien aufgenommen und verteilt werden können.
Die größte und wichtigste Maßnahme zu diesem Zweck ist die grundlegende Erneuerung und Erweiterung des Umspannwerks Winterschneidbach. Dessen Kapazität wird von aktuell 80 MVA auf 143 MVA steigen.
Die Arbeiten sind besonders komplex, da das Umspannwerk im laufenden Betrieb erneuert wird. Die Leistung des Umspannwerks ist dadurch zeitweise geringer. Die N-ERGIE Netz GmbH hält die Stromversorgung in der Region jedoch durchgängig aufrecht.
- 3 Großtransformatoren (63 MVA/40 MVA/40 MVA)
- Spannungsebene: 110 kV/20 kV
- Landkreis: Ansbach
- Investitionssumme: ca. 17 Mio. Euro
- Baubeginn: April 2023
- Inbetriebnahme: Mitte 2025
